ERP外销推SCM采购操作
完整的单据路径为是ERP的出口销售合同生效后,在单据下推中有个"外销下推SCM",下推后外销数据就跑到了scm的订单明细,需要做理单(原名生产布置单)与成品采购合同。

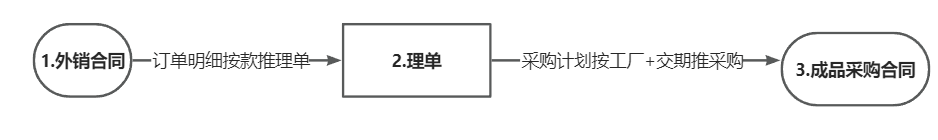

1、ERP出口销售合同下推SCM

scm的怎么做理单与成品采购呢?主要总结下分2步:
2、是通过订单明细按外销合同号+款号+工厂生成理单;提交理单后,请在理单的界面点【审核通过】,进入下一步

3、是通过成品采购计划按工厂生成成品采购合同。

最后,此成品采购合同需要您的业务员审批后,导出PDF的购销合同发工厂;工厂打印盖章回签后,请到财务魏领导那盖章,盖章时候财务通过后生效;生效后1小时左右就可以到ERP出运(订舱)了。

4.国外销售合同生效后的修改
如果是修改交期、业务员、溢短装可不撤销工作流直接修改; 修改外销数量、价格、供应商等步骤如下:
1)检查scm成品采购合同的生效状态(如果已生效,目前需要财务部同事帮忙撤销);
2)ERP外销合同中使用[清理scm相关单据]功能(如有ERP加工单,不支持清理);
3)ERP外销撤回修改好后重新提交并下推scm;(注意:如果外销对应多个工厂的,只改一个工厂的,单据导入使用ERP采购的新建向导,新建好后数据就同步到scm的订单明细);
4)scm重推理单与scm成品采购,步骤参1-2-3。
